Tsüklogramm

Tsüklogrammide abil planeeritakse materjalidega varustamist. Projektijuhtimises kasutatakse neid harvemini. Neid sobib pruukida siis, kui:

  1. projekti etapid korduvad perioodiliselt;
  2. korduvad etapid on alati samas järjestuses.

Näide

Projekti sisuks on nelja üldjoontes sarnase "putka" ehitamine.

Alt text

Joonis 1. Nelja putka projekti Gantt graafik

Alt text

Joonis 2. Nelja putka projekti tsüklogramm

Tsüklogramm on koostatud samade andmete põhjal, millest on loodud Gantti graafik. Tsüklogramm annab erinevatele töömeeskondadele selgema ülevaate sellest, millisel päeval peavad nad järgmise objektiga alustama.

Planeerimisel võib tekkida probleeme, kui ülesanded on erineva kestusega. Seda laadi murede lahendamiseks võib:

  1. 1. hõivata rohkem ressursse;
  2. 2. tekitada ülesannete vahele ajapuhvreid.

Joonis 3 kujutab 80 maja ehitamise projekti graafikut. Selles projektis on võrreldes eelmisega ülesandeid tunduvalt rohkem ja seepärast on aja kokkuhoiu mõttes loobutud nende väljajoonistamisest riba haaval. Ühte töövaldkonda kirjeldab joon. Paksemad jooned esitavad kauem kestvaid ülesandeid.

Alt text

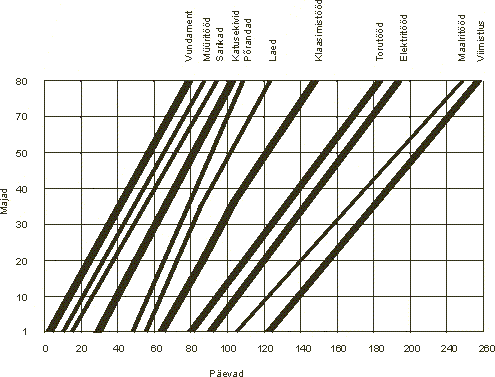

Joonis 3. 80 maja ehitusprojekti tsüklogramm
